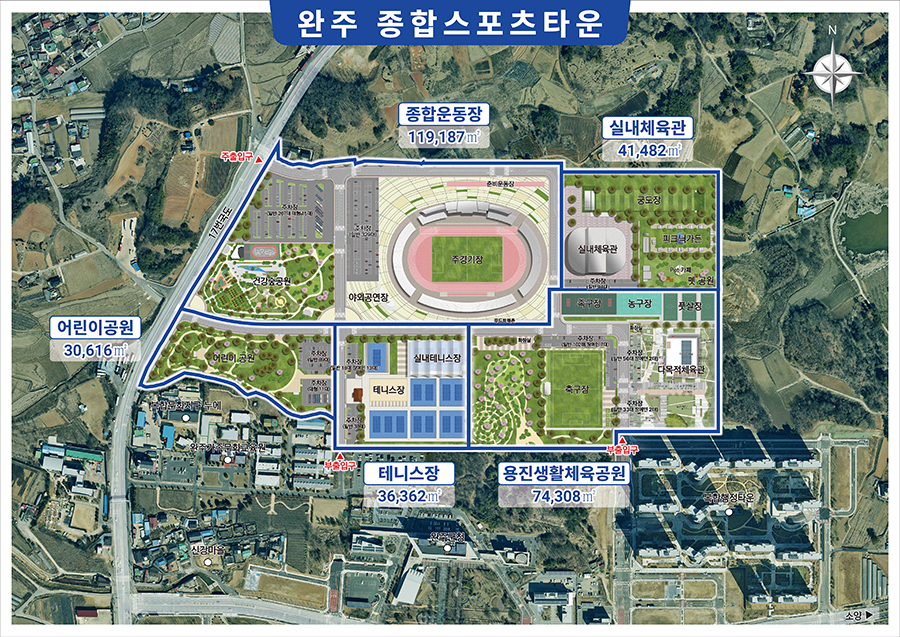

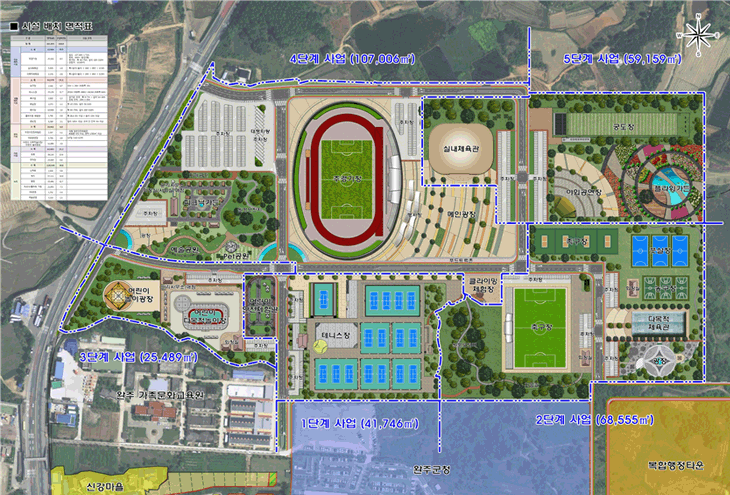

완주종합스포츠타운조성
100%
완주 종합스포츠 타운 조성
- 위 치 : 용진읍 운곡리 916-4번지 일원
- 사업기간 : 2016년 ~ 2032년(중장기사업)
- 사 업 비 : 98,990백만원(국비 4,859, 도비 7,997 군비 86,134)
- 규 모 : 301,955㎡
- 사업내용 : 종목별·단계별 문화 및 체육시설 조성
(단위 : 백만원, ㎡)
↔ 모바일환경에서는 좌우로 이동하여 내용(표)을 보실 수 있습니다.단계별 | 추진기간 | 사 업 내 용 | 사업비 | 면 적 | |
---|---|---|---|---|---|
1단계 | 2016~2018 | 테니스장 조성 | 5,975 | 36,262 | |
2024~2026 | 실내테니스장 조성(연면적 3,620㎡) | 3,050 | |||
2단계 | 2019~2027 | 용진생활체육공원 조성 총사업비 : 21,295 | 2-1단계 – 축구장(A=8,970㎡) 2-2단계 – 족구,농구, 풋살장(A=7,761㎡) | 10,795 | 74,308 |
2-3단계 – 다목적체육관 건립 (연면적 2,844㎡, 지상 2층) | 10,500 | ||||
3단계 | 2025~2026 | 어린이 공원(놀이시설, 잔디광장 등) | 5,458 | 30,616 | |
4단계 | 2024~2027 | 종합운동장(주경기장, 산책로 및 원형보전지) | 35,122 | 119,187 | |
5단계 | 2030~2032 | 실내체육관, 국궁장, 공연장 등 | 28,090 | 41,582 | |
합 계 | 2016~2032 | 단계별 체육시설 조성 | 98,990 | 301,955 |
그 간 추진실적
- 1단계 테니스장 사업 준공 : 2018. 09월
- 2-1단계(축구장) 사업 준공 : 2022. 08월
- 2-2단계(풋살장, 농구장, 족구장) 사업 준공 : 2023. 06월
- 3단계(어린이공원) 기본계획 및 타당성조사 용역 완료 : 2024. 03월
- 2-3단계(다목적체육관) 실시설계 착수 : 2024. 11월
- 3단계(어린이공원) 실시설계 착수 : 2025. 02월
- 4단계(종합운동장) 설계공모(제안공모) 시행 : 2025. 03월
- 1단계 내(실내테니스장) 설계공모(제안공모) 시행 : 2025. 03월
금후 추진계획
- 4단계(종합운동장), 1단계 내(실내테니스장) 설계 착수: 2025. 05.
- 3단계(어린이공원) 착공 : 2025. 09.
- 2-3단계(다목적체육관) 착공 : 2025. 09.
- 1단계 내(실내테니스장) 착공 : 2025. 10.
- 4단계(종합운동장) 착공 : 2025. 11.
※ 추진시기 및 도입시설 등의 추진계획은 예산 확보와 현장 상황에 따라 변경될 수 있으니 자세한 내용은 관광체육과(063-290-3986)로 문의하여 주시기 바랍니다.
